半遮半掩俏新娘,
翡翠山曉展鋒芒,
秋高氣爽天湛藍,
開盤售馨是必然!
一、工程概況
萬科五里坨翡翠山曉幕墻工程,是北京盛世維公司2018年承建的尖端集成建筑項目之一
工程位于北京石景山五里坨,占地約為9000m2,建筑總面積為2700m2。由售樓處、樣板間、接待室、景觀塔、鋼連橋等項目組成.

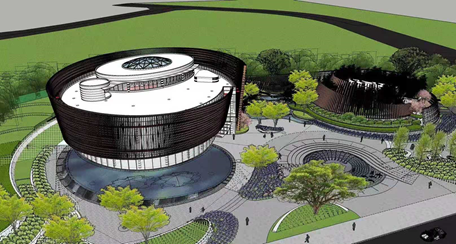

工程效果圖
公司主要承接了售樓處的幕墻、屋面網殼鋼架、玻璃采光井、不銹鋼吊頂及樣板間景墻、接待室等項目。其中:售樓處使用性質前期為售樓處,后期為劇場。建筑面積2300m2,地上三層(建筑高度19.1米),建筑物為橢圓體。主體為鋼結構框架,屋頂為球形網架,中間部分屋面為橢圓半球面網殼鋼架、玻璃采光頂。外裝修為雙層幕墻,內側一層為全玻璃幕墻,二層為鋁合金明框玻璃幕墻,層間為鋁板,一層四周頂棚采用鏡面不銹鋼吊頂。外側為不等高斜螺旋鋁板葉片組成,最高17.5米, 寬度500mm,格柵剖面為子彈頭型.

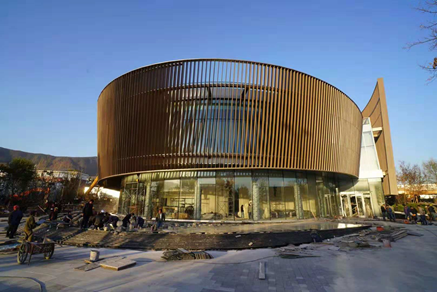

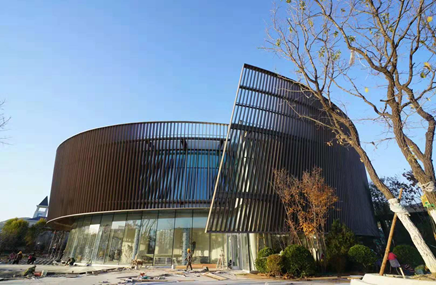

售樓處實景圖
樣板間景墻為不等高雙曲面穿孔鋁板.
樣板間景墻實景圖
接待室結構為鋼框架,外墻及頂棚為全透明中空玻璃.
接待室實景圖
工程包括玻璃幕墻2000m2、各層間鋁板1200m2、鏡面不銹鋼板380m2,外側格柵鋁板6500m2,穿孔鋁板180m2,共計鋁板玻璃幕墻面積12000m2。使用各類型鋼210余噸。
二、本工程尖端集成的五大特點
1、國內罕見的超高超寬吊掛式格柵鋁板:最高17.5米,寬度500mm,格柵剖面為子彈頭型。吊掛荷載大且風荷載受力復雜,僅幕墻格柵龍骨承載節點深化設計就歷時兩個月,三家設計單位和甲方及我公司,五家合作伙伴合力而成,最后由北京市建筑設計院復雜結構研究所審核確定。
2、體系復雜:外立面由446片高度不同、空間角度不同的整體組成光滑不等高、斜螺旋的葉片組成,全程三維設計、深化、加工、安裝,全站儀全程跟蹤定位測量。
3、全程多個三維軟件設計:根據設計單位提供的skechup模型及定位坐標,我公司先采用犀牛軟件建成斜螺旋不等高曲面模型,導入BIM設計軟件REVIT再建模生成鋁板模型、導入TEKLA軟件生成鋼格柵模型,然后生成鋁板和鋼格柵的加工圖。
4、 BIM施工法:由于結構體系的復雜性與閉合性,無法采用現場復尺再加工的傳統方法,因?yàn)闀?huì)因?yàn)檎`差積累導致最終完成的斜螺旋與設計差異較大且不順滑。因此全程采用BIM施工法,從加工圖、加工到安裝,確保整體效果。
5、成組單元法安裝:由于單片格柵最高17.5m高,500mm寬,但僅有50mm厚,吊裝時會軟的像面條一樣,為保證吊裝安全且控制格柵變形,采用4片一組在加工廠組成一個空間單元整體,然后進行成組單元法進行安裝。

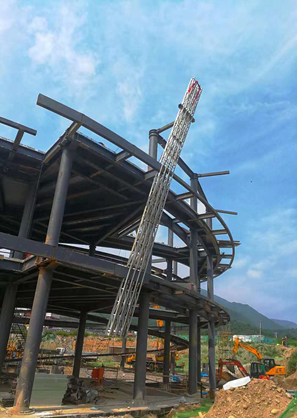

幕墻格柵特點
三、施工與工期
工程原定8月13日開工,計劃要求工期為75天,因種種因素工程遲遲不能按期開工,實際開始施工日期為8月23日。為滿足建設單位工期要求,公司各部門密切配合、周密組織;克服加工場地有限,合理排產、分散加工及運輸;克服現場工期緊、安裝難度大、多專業交叉、外界干擾多等困難,運籌帷幄,制定了切實可行的搶工措施及方案,對工程施工工序、周期進行了調整和壓縮,將原計劃工期由75天縮短至60天,最終保證了項目的順利實施。
施工方案研討

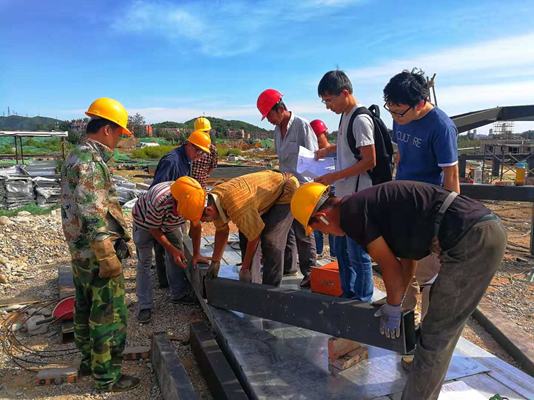

現場安裝指導
目前,工程交工在即。借著夕陽的余暉,走在建筑四周,上下前后,一步一景。整個售樓處顯得金光燦燦,無比富麗!
本工程交付又將成為盛世維公司在尖端集成建筑、空間雙曲面建筑道路上一座重要的里程碑項目!
